100 słupów na trasie – i prace na dwóch frontach
Według aktualnych danych budowy, na odcinku Piła – Żydowo konsorcjum Romgos i Elektromontaj postawiło już 98 konstrukcji słupowych. Na tym samym fragmencie inwestycji – do końca 2025 roku – wykonano 297 z 307 fundamentów, a prace rozpoczęto przy kolejnych dwóch stanowiskach. Roboty prowadzone są na terenie wielu gmin, m.in. Kaczory, Wysoka, Krajenka, Tarnówka, Złotów, Okonek, Szczecinek, Bobolice i Polanów.

Drugi front prac to odcinek Żydowo – Dunowo, gdzie działa wykonawca Elbud Warszawa. W gminach Bobolice, Świeszyno, Tychowo oraz Biesiekierz zrealizowano 129 z 136 fundamentów, posadowiono dwie pierwsze konstrukcje słupowe, a kolejnych kilkanaście jest w trakcie realizacji.
W praktyce oznacza to, że inwestycja jest prowadzona jednocześnie w kilku kluczowych procesach: tam, gdzie gotowe są fundamenty, rosną słupy, a tam, gdzie stoją już słupy – rozpoczyna się kolejny etap, czyli montaż i wieszanie przewodów.

Pierwsze przewody w gminie Polanów

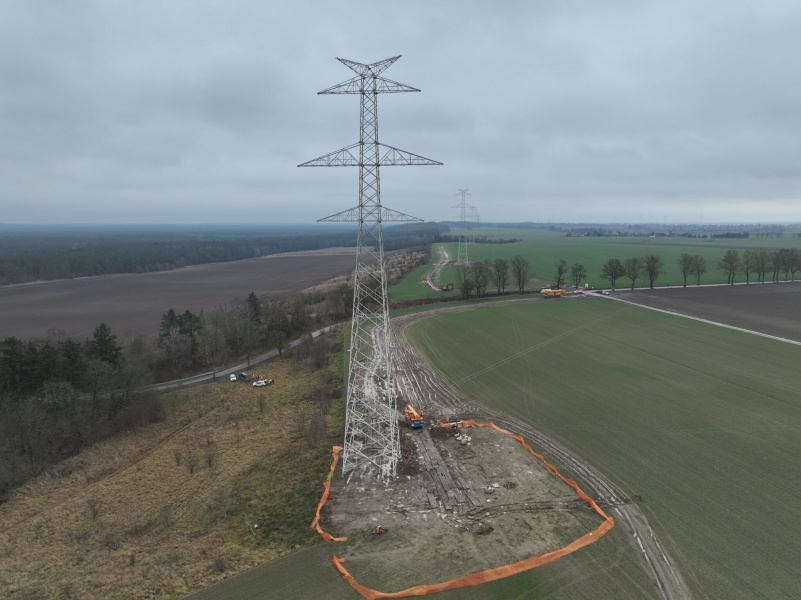

Najbardziej widoczny dla mieszkańców sygnał postępu prac pojawił się właśnie w gminie Polanów, gdzie konsorcjum Romgos i Elektromontaj zawiesiło przewody fazowe pomiędzy słupami nr 12 i 13. To moment ważny nie tylko symbolicznie. Rozwieszanie przewodów oznacza, że na danym fragmencie trasy zakończono lub domyka się etap konstrukcyjny w stopniu pozwalającym przejść do prac montażowych „na gotowo” – a to zwykle jest już droga w stronę kolejnych odcinków i systematycznego scalania całej linii.
Unijne wsparcie dla infrastruktury energetycznej
Inwestycja jest realizowana przy wsparciu środków unijnych z instrumentu Connecting Europe Facility (CEF). To finansowanie, które trafia do projektów uznawanych za istotne z punktu widzenia bezpieczeństwa infrastrukturalnego i rozwoju systemów sieciowych – w tym energetycznych. W uproszczeniu: Unia dopłaca do inwestycji, które zwiększają stabilność i odporność sieci, a tym samym ułatwiają bilansowanie systemu i jego rozwój w przyszłości.

W kolejnych tygodniach tempo prac będzie zależeć przede wszystkim od zamykania robót fundamentowych na ostatnich stanowiskach oraz od postępu montażu słupów na odcinku Żydowo – Dunowo. Wykonawcy zapowiadają kontynuację działań w tym samym układzie: fundamenty – słupy – przewody. A skoro pierwsze przewody już wiszą, to znaczy, że projekt wchodzi w fazę, w której postęp zacznie być coraz bardziej widoczny także „z drogi”.
Dla regionu to inwestycja o znaczeniu wykraczającym poza same place budowy w poszczególnych gminach. Linia 400 kV to kręgosłup przesyłu energii – infrastruktura, która ma pracować dekadami. A każdy kolejny słup i każdy kolejny rozwieszony odcinek przewodów przybliża moment, w którym ta trasa stanie się realną częścią systemu elektroenergetycznego.
